Hàng loạt vi phạm tại dự án BOT Bắc Giang - Lạng Sơn

Thanh tra Chính phủ vừa ban hành kết luận thanh tra về các dự án có khó khăn, vướng mắc tại Bộ Xây dựng (hợp nhất từ Bộ Xây dựng và Bộ GTVT). Một trong số các dự án được nêu là BOT Bắc Giang - Lạng Sơn.

Dự án được Bộ GTVT phê duyệt năm 2015, với tổng mức đầu tư hơn 12.188 tỉ đồng. Do nhiều nguyên nhân, dự án không đạt mục tiêu ban đầu, hiệu quả thấp. Tính đến thời điểm thanh tra, doanh thu không đạt so với phương án tài chính trong hợp đồng BOT và các phụ lục đã ký kết, dẫn đến doanh nghiệp dự án (Công ty CP BOT Bắc Giang – Lạng Sơn) thu phí không đủ trả lãi vay ngân hàng.

Hàng loạt vi phạm tại dự án BOT Bắc Giang - Lạng Sơn- Ảnh 1.

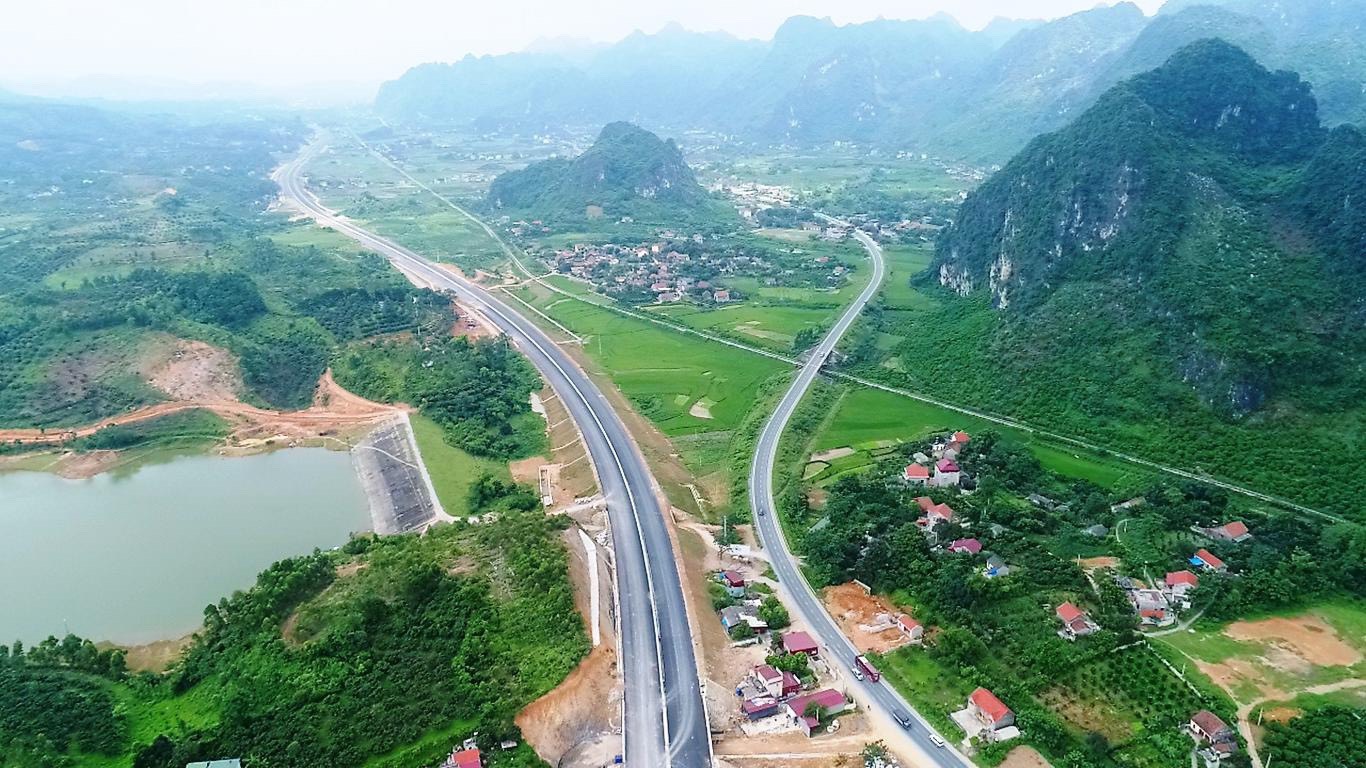

Dự án BOT Bắc Giang - Lạng Sơn có tổng mức đầu tư hơn 12.000 tỉ đồng

ẢNH: T.N

Tính sai chi phí khiến tổng mức đầu tư tăng hơn 309 tỉ

Theo kết luận thanh tra, Bộ GTVT ban hành quyết định phê duyệt dự án đầu tư trước khi Bộ Tài chính có ý kiến về vị trí đặt trạm thu phí trên QL1. Điều này chưa phù hợp với ý kiến chỉ đạo của Thủ tướng.

Quá trình lập, thẩm định, phê duyệt tổng mức đầu tư, các đơn vị tính sai một số chi phí xây dựng (tính sai khối lượng lớp nhựa dính bám, áp dụng sai đơn giá bê tông nhựa, áp dụng sai định mức cọc khoan nhồi...), dẫn tới làm tăng giá trị tổng mức đầu tư hơn 309 tỉ đồng.

Đáng chú ý, liên danh tư vấn thiết kế tính toán lượng xe tăng đột biến bắt đầu từ năm 2020 tăng từ 131 - 186% so với năm 2019; sự tăng trưởng đột biến lưu lượng xe không có báo cáo nguyên nhân, trong khi tốc độ tăng trưởng lưu lượng cả giai đoạn 2020 - 2040 chỉ được dự báo ở mức 3,85 - 5,44%/năm. Việc dự đoán không đúng là một trong những nguyên nhân dẫn đến khó khăn, vướng mắc của dự án.

Thanh tra Chính phủ còn phát hiện nhiều vi phạm liên quan đến việc lựa chọn nhà đầu tư và thương thảo, ký hợp đồng, trong cả 2 giai đoạn Bộ GTVT và UBND tỉnh Lạng Sơn là cơ quan nhà nước có thẩm quyền.

Về phía các nhà đầu tư, do không ký được hợp đồng tín dụng với các ngân hàng đã có cam kết tài trợ vốn như trong hồ sơ đề xuất nên phải đàm phán lại việc vay vốn với ngân hàng khác, dẫn tới chậm huy động vốn vay, chậm tiến độ dự án.

Báo cáo từ UBND tỉnh Lạng Sơn cho thấy, doanh nghiệp dự án đã trình cơ quan có thẩm quyền phê duyệt quyết toán vốn đầu tư với giá trị 8.387 tỉ đồng, tỉnh này đã phê duyệt quyết toán 8.161 tỉ đồng.

Cơ quan thanh tra xác định doanh nghiệp dự án tính không chính xác một số nội dung, dẫn đến phải giảm trừ giá trị khi quyết toán với số tiền tạm tính hơn 93 tỉ đồng. Ngoài ra, dự toán xây dựng cũng tính sai giá trị tại gói thầu XL12B-CT và gói thầu XL14- CT, khi quyết toán giảm trừ giá trị tạm tính hơn 5,6 tỉ đồng.

Kiến nghị giảm trừ quyết toán hơn 98 tỉ

Thanh tra Chính phủ kiến nghị Thủ tướng chỉ đạo Bộ Xây dựng, UBND tỉnh Lạng Sơn tổ chức kiểm điểm, có hình thức xử lý nghiêm (bao gồm cả việc bồi thường thiệt hại nếu có) đối với lãnh đạo cơ quan qua từng thời kỳ liên quan đến các vi phạm đã chỉ ra tại kết luận.

Về xử lý kinh tế, cơ quan thanh tra đề nghị UBND tỉnh Lạng Sơn, nhà đầu tư, Công ty CP BOT Bắc Giang - Lạng Sơn giảm trừ khi quyết toán vốn đầu tư dự án với tổng giá trị hơn 98,7 tỉ đồng.

Tiến hành rà soát, quyết toán vốn đầu tư dự án đúng quy định đối với việc chưa xem xét tận dụng khối lượng đá cấp 4 đào (đất lẫn đá, đá) để đắp; các hạng mục đã trình nhưng chưa đủ điều kiện phê duyệt quyết toán, chưa trình phê duyệt quyết toán, không thực hiện hoặc thực hiện không hết.

Cùng đó là chi phí lãi vay trong thời gian xây dựng phải trừ tương ứng với chi phí xây dựng quyết toán không đúng; các nội dung tổng mức đầu tư của dự án tính sai (hơn 309 tỉ đồng) có thể dẫn đến quyết toán vốn đầu tư sai quy định…

Thanh tra Chính phủ cũng kiến nghị UBND tỉnh Lạng Sơn trình cấp có thẩm quyền tháo gỡ khó khăn, vướng mắc của dự án BOT Bắc Giang - Lạng Sơn theo quy định pháp luật.

Các tin khác

Nhiều người cao tuổi đến Agribank, BIDV, VietinBank,... để rút sổ tiết kiệm, chuyển khoản một lúc cả trăm triệu: Nhân viên từ chối giao dịch và mời công an sau khi thấy dấu hiệu bất thường

Vừa qua, tại nhiều tỉnh thành trên cả nước, nhân viên tại các ngân hàng Agribank, BIDV, VietinBank,... đã phối hợp với Cơ quan chức năng, kịp thời ngăn chặn nhiều vụ lừa đảo nhắm đến người cao tuổi, giúp khách hàng tránh được thiệt hại về tài sản.

Khai trương siêu thị FujiMart mới tại DC Complex Định Công

Ngày 8/11/2025, FujiMart chính thức khai trương siêu thị mới tại số 120 phố Định Công, hứa hẹn mang tới trải nghiệm mua sắm đậm nét văn hóa Nhật Bản cho người tiêu dùng tại Hà Nội. Ưu đãi khai trương kéo dài đến hết 23/11/2025 với hàng ngàn nhu yếu phẩm giảm giá tới 50%.

Vì sao Trung Quốc thay đổi cách đánh thuế vàng giữa lúc giá vàng lập đỉnh?

Giữa bối cảnh giá vàng toàn cầu leo lên vùng cao kỷ lục, Trung Quốc bất ngờ cải cách mạnh mẽ hệ thống thuế giá trị gia tăng (VAT) đối với vàng. Giới chuyên gia cho rằng động thái này không chỉ nhằm ngăn chặn đầu cơ, mà còn để đưa thị trường vàng vào khuôn khổ giám sát minh bạch và hiện đại hơn.

Toàn cảnh vụ tranh chấp khối tài sản hàng trăm tỷ giữa bác sĩ Chiêm Quốc Thái và người vợ cũ Vũ Thuỵ Hồng Ngọc

Cuộc tranh chấp ly hôn và tài sản trăm tỷ giữa bác sĩ Chiêm Quốc Thái và vợ cũ Vũ Thụy Hồng Ngọc kéo dài nhiều năm với nhiều cáo buộc, thậm chí án hình sự. Cuối cùng, vụ việc đã được tòa án Mỹ giải quyết, khiến TAND TP.HCM đình chỉ vụ án do không thuộc thẩm quyền.

Quảng Ninh sắp có thêm khoảng 5.400 căn hộ nhà ở xã hội

UBND tỉnh Quảng Ninh vừa chấp thuận, giao nhà đầu tư triển khai 4 dự án nhà ở xã hội, nhà ở giá phù hợp tại Bãi Cháy, Cao Xanh và Hà Tu, với tổng quy mô ước khoảng 5.466 căn hộ, bổ sung lớn nguồn cung chỗ ở cho công nhân, người lao động, cán bộ, chuyên gia trên địa bàn.

Từ 15/12, sai sót nhỏ trong đăng ký tạm trú khiến người dân mất tiền oan, rắc rối hành chính không ngờ

Từ ngày 15/12/2025, người dân không thực hiện đúng quy định về đăng ký, xóa đăng ký thường trú hoặc tạm trú, khai báo lưu trú, tạm vắng có thể bị phạt từ 500.000 đến 1.000.000 đồng, còn hành vi cản trở, không chấp hành kiểm tra cư trú có thể bị phạt đến 8 triệu đồng.

Cần xây dựng chiến lược quốc gia sáng tạo

Đóng góp vào Dự thảo các Văn kiện Đại hội 14 của Đảng, ông Nguyễn Trung Chính, Chủ tịch CMC cho hay, cần xây dựng một chiến lược quốc gia sáng tạo, xây dựng quốc gia sáng tạo.
