Chi phí xây nhà 7 tầng hết bao nhiêu?

Trong bối cảnh đô thị hóa ngày càng mạnh mẽ, nhu cầu xây dựng nhà cao tầng để tối ưu diện tích sử dụng ngày càng phổ biến. Nhà 7 tầng được nhiều gia đình, doanh nghiệp lựa chọn cho mục đích vừa ở vừa kinh doanh, hoặc làm văn phòng, khách sạn mini. Vấn đề được quan tâm hàng đầu là chi phí xây nhà 7 tầng hết bao nhiêu.

Những yếu tố ảnh hưởng đến chi phí xây nhà 7 tầng

Chi phí xây một ngôi nhà 7 tầng không cố định, phụ thuộc vào nhiều yếu tố khác nhau.

Diện tích xây dựng

Diện tích càng lớn, chi phí xây dựng càng cao. Cũng là 7 tầng nhưng chi phí xây diện tích mỗi sàn 60m2 thấp hơn nhiều so với nhà có diện tích 100m2.

Vị trí xây dựng

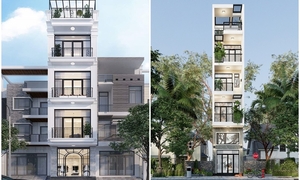

Chi phí xây nhà 7 tầng khá lớn. (Ảnh: An Khoa Design)

Chi phí xây nhà 7 tầng khá lớn. (Ảnh: An Khoa Design)

Xây nhà ở thành phố lớn như Hà Nội, TP.HCM, giá nhân công và vật liệu thường cao hơn so với tỉnh lẻ. Ngoài ra, mặt tiền hẹp, hẻm nhỏ cũng phát sinh thêm chi phí vận chuyển.

Phong cách thiết kế

Nhà 7 tầng có thể xây theo phong cách hiện đại, đơn giản, hoặc cầu kỳ với nhiều chi tiết trang trí, thang máy, điều hòa trung tâm...Mỗi lựa chọn sẽ góp phần đẩy tổng chi phí xây nhà tăng đáng kể.

Vật liệu xây dựng

Việc sử dụng vật liệu trung bình, khá hay cao cấp như gạch, sơn, đá ốp, cửa...sẽ khiến chi phí chênh lệch từ vài trăm triệu đến cả tỷ đồng.

Đơn vị thi công

Mỗi nhà thầu sẽ có đơn giá khác nhau, tùy thuộc vào uy tín, kinh nghiệm và cam kết chất lượng.

Xây nhà 7 tầng hết bao nhiêu?

Cách tính chi phí xây nhà phổ biến hiện nay theo công thức:

Chi phí xây dựng = Diện tích sàn X Đơn giá xây dựng

Trong đó, diện tích sàn là tổng diện tích tất cả các tầng, bao gồm tum, sân thượng hoặc tầng hầm (nếu có).

Đơn giá xây dựng tùy theo hình thức thi công trọn gói hoặc phần thô.

Thông thường, giá xây dựng chia làm hai hình thức: xây dựng phần thô + nhân công hoàn thiện, giá dao động từ 3,5 - 4,2 triệu đồng/m2 và xây dựng trọn gói, giá từ 5,5 - 8 triệu đồng/m2.

Ví dụ, ngôi nhà 7 tầng diện tích 80m2 mỗi sàn, tổng diện tích sàn là 80m2 X 7 = 560m2.

Diện tích móng cọc khoan nhồi được tính 70% diện tích sàn = 56 m2. Diện tích mái bằng 50% diện tích sàn = 40 m2

Tổng diện tích xây dựng là 560m2 + 56m2 + 40m2 = 656 m2

Nếu tính theo đơn giá xây dựng phần thô + nhân công hoàn thiện 4 triệu đồng/m2, chi phí xây nhà 7 tầng là

656 m2 X 4 triệu đồng/m2 = 2,624 tỷ đồng

Tính theo đơn giá xây dựng trọn gói 7 triệu đồng/m2, chi phí xây nhà 7 tầng là:

656 m2 X 7 triệu đồng/m2 = 4,592 tỷ đồng

Ngoài chi phí xây dựng chính, gia chủ cần dự trù thêm chi phí xin giấy phép xây dựng, chi phí thiết kế kiến trúc, hoàn thiện nội thất, hệ thống PCCC, thang máy, camera an ninh... Đây là những chi phí bắt buộc với nhà cao tầng, chiếm khoảng 10 – 20% tổng chi phí.

Để tối ưu ngân sách, gia chủ nên chọn thiết kế phù hợp công năng, tránh quá cầu kỳ. Bên cạnh đó, nên so sánh giá của nhiều nhà thầu uy tín trước khi ký hợp đồng. Nên dự toán chi phí vật liệu rõ ràng, tránh phát sinh quá nhiều trong quá trình thi công.

Đọc thêm
Chi phí xây nhà 4 tầng 50m2 bao nhiêu?

Chi phí xây nhà 4 tầng 50m2 bao nhiêu? 0

Lưu ý quan trọng khi xây nhà trọn gói, tránh mất tiền oan

Lưu ý quan trọng khi xây nhà trọn gói, tránh mất tiền oan 0

Xây nhà 5 tầng mất bao lâu?

Xây nhà 5 tầng mất bao lâu? 0

Những điều cần lưu ý khi xây nhà mái Nhật

Những điều cần lưu ý khi xây nhà mái Nhật 0

Các tin khác

Có nên bán vàng, đổ tiền vào chứng khoán?

Giá vàng SJC lên đỉnh lịch sử 125 triệu đồng/lượng. Nhiều nhà đầu tư băn khoăn không biết nên chốt lời để chuyển sang kênh đầu tư chứng khoán hay đợi giá vàng lên tiếp?

Giá vàng cao kỷ lục

Giá bán ra của vàng miếng SJC không đổi sau 2 phiên, được duy trì tại 125 triệu đồng/lượng - mức cao nhất từ trước đến nay.

Nợ Sacombank cả nghìn tỷ không trả được vì vay 5.800 lượng vàng lúc giá 17,7 triệu/lượng, một công ty vẫn mạnh tay rót 15 tỷ đồng mua cổ phiếu trên sàn

Sau khi hoàn tất giao dịch, tổng số lượng cổ phiếu TL4 mà công ty này nắm giữ đã tăng lên gần 2,3 triệu cổ phiếu. Tỷ lệ sở hữu theo đó cũng tăng từ gần 5% lên 14,89% vốn điều lệ của TL4 trở thành cổ đông lớn của công ty.

Cầu Rạch Miễu 2 giải quyết tắc nghẽn giao thông

Ngày 19.8, dự án cao tốc Cà Mau - Đất Mũi đã chính thức khởi công, mở ra chương mới cho vùng đất này. Cùng lúc, cây cầu Rạch Miễu 2 sừng sững bắc qua dòng sông Tiền, nối liền hai bờ vui được khánh thành, mang theo bao ước vọng của người dân.

Giá xăng dầu hôm nay 20/8: Giảm nhẹ

Đầu giờ sáng 20/8, giá dầu WTI ở mức 62,63 USD/thùng, giảm 0,82 USD/thùng, trong khi giá dầu Brent của Mỹ ở mức 5,96 USD/thùng, giảm 0,66 USD/thùng.

Xây dựng Đảng bộ Tổng Liên đoàn Lao động VN vững mạnh

Ngày 19.8, Đại hội Đảng bộ Tổng Liên đoàn Lao động (LĐLĐ) VN lần thứ nhất, nhiệm kỳ 2025 - 2030 được tổ chức tại Hà Nội. Ủy viên Bộ Chính trị - Chủ tịch Ủy ban T.Ư MTTQ VN Đỗ Văn Chiến tham dự và chỉ đạo đại hội.

Thu nhập dưới chuẩn nghèo, vẫn không được tính người phụ thuộc?

Những quy định về thuế thu nhập cá nhân tồn tại hơn 12 năm qua đã lỗi thời, như điều kiện đối với người phụ thuộc có thu nhập dưới 1 triệu đồng, thu nhập vãng lai 2 triệu đồng khấu trừ thuế 10%... gây ra những bức xúc, thiệt thòi cho người nộp thuế.

Mỹ chi 2,2 tỷ USD đưa 350.000 tấm gương ra giữa sa mạc, dự án vĩ đại sụp đổ sau 1 thập kỷ: Trung Quốc làm được trong vỏn vẹn 2 năm

Nhà máy điện mặt trời Ivanpah Solar Electric Generating System - một trong những công trình năng lượng mặt trời tập trung lớn nhất thế giới ở Mỹ, nay đang đối mặt với viễn cảnh đóng cửa chỉ sau 11 năm đi vào hoạt động. Trong khi đó, Trung Quốc phát triển thành công công nghệ tương tự chỉ trong thời gian ngắn.
