Dự án mở rộng quốc lộ 14 được giải cứu khỏi "bẫy" trụ điện

Ngày 17.7, Điện lực Chơn Thành (Công ty Điện lực Đồng Nai), cho biết đã hoàn thành di dời các trụ điện trung áp đầu tiên trong phạm vi dự án xây dựng cầu Nha Bích (thuộc dự án nâng cấp, mở rộng quốc lộ 14 đoạn Đồng Xoài – Chơn Thành).

Theo đó, khu vực cầu Nha Bích có 21 trụ điện, trong đó có 2 trụ ghép đã hoàn thành việc di dời và bàn giao mặt bằng cho nhà thầu thi công.

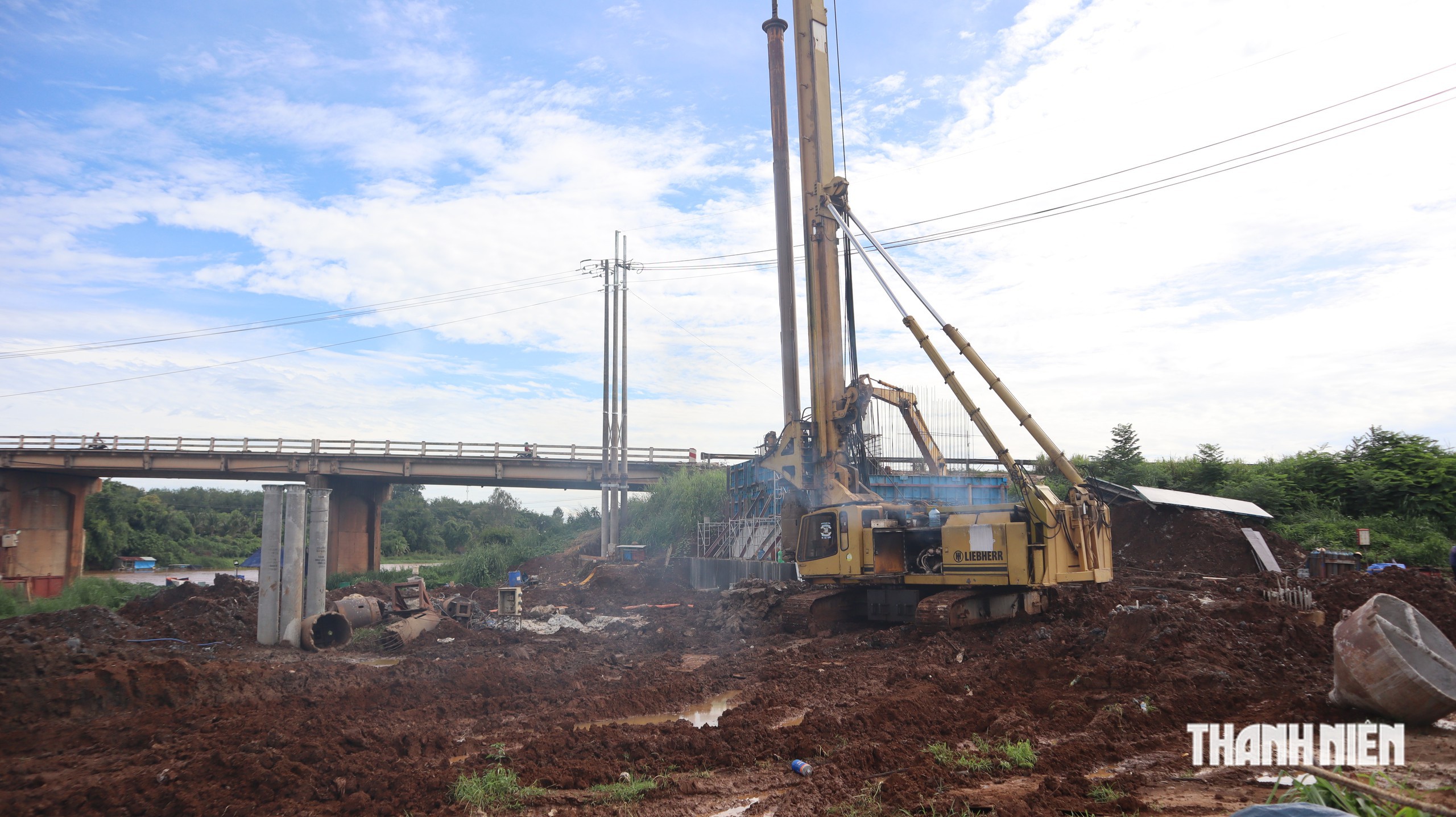

Đồng Nai: Di dời trụ điện, tháo 'điểm nghẽn' dự án nâng cấp, mở rộng quốc lộ 14- Ảnh 1.

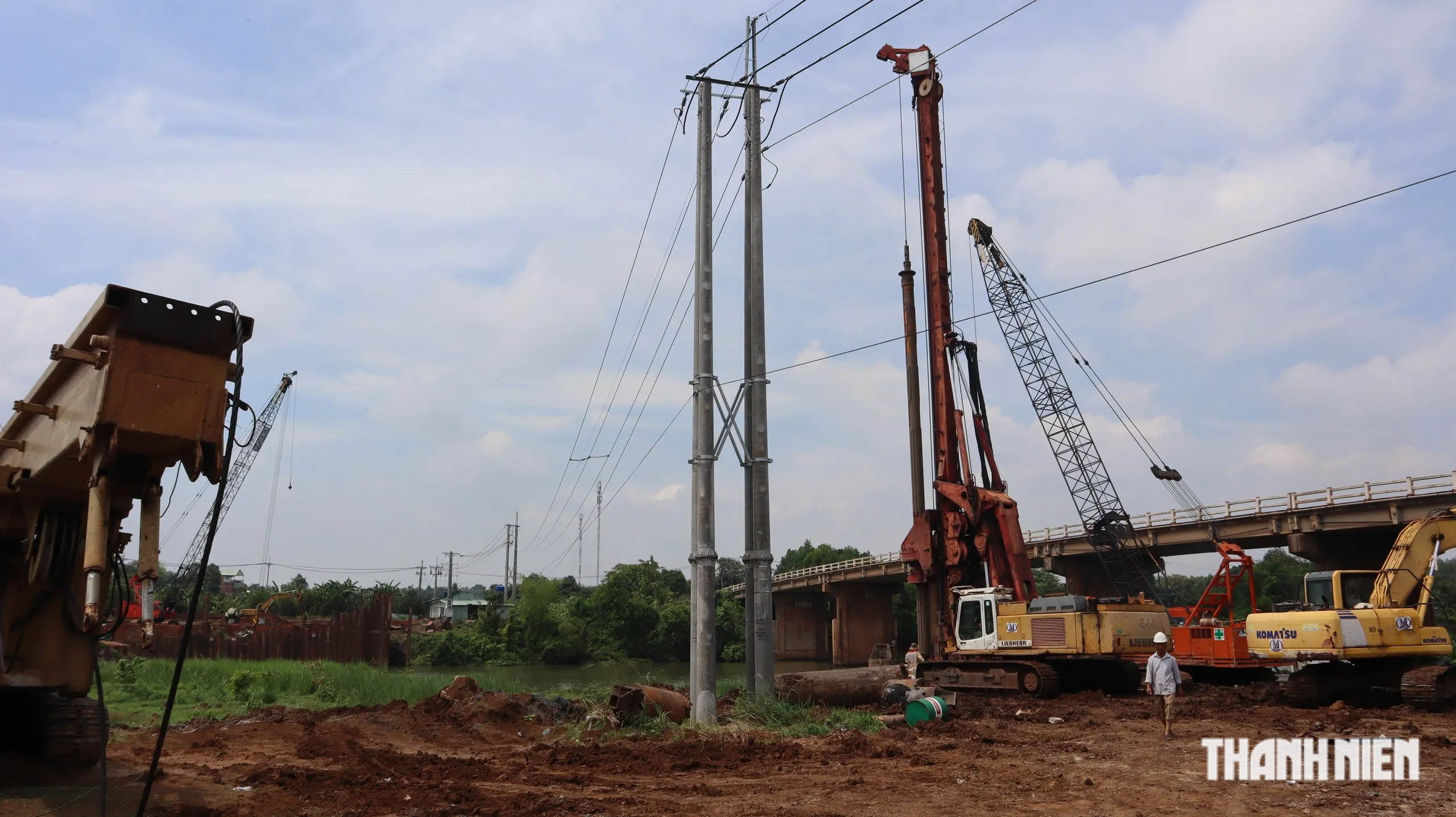

Đồng Nai: Di dời trụ điện, tháo 'điểm nghẽn' dự án nâng cấp, mở rộng quốc lộ 14- Ảnh 2.

2 trụ điện ghép trong phạm vi dự án xây dựng cầu Nha Bích trước và sau khi được di dời

ẢNH: HOÀNG GIÁP

Ông Huỳnh Công Lập, Trưởng điện lực Chơn Thành, phụ trách di dời trụ điện trên quốc lộ 14, cho biết hiện nay đơn vị đã nhận được đầy đủ vị trí mặt bằng để di dời 90 trụ điện trung áp nằm trong dự án buộc phải di dời.

Đặc biệt các vị trí trụ điện qua 5 cây cầu: Suối Dung, Suối Đông, Sa Mát, Lò Gạch và Suối Ngang, nơi cần sớm di dời để bàn giao mặt bằng cho đơn vị thi công đẩy nhanh tiến độ thi công.

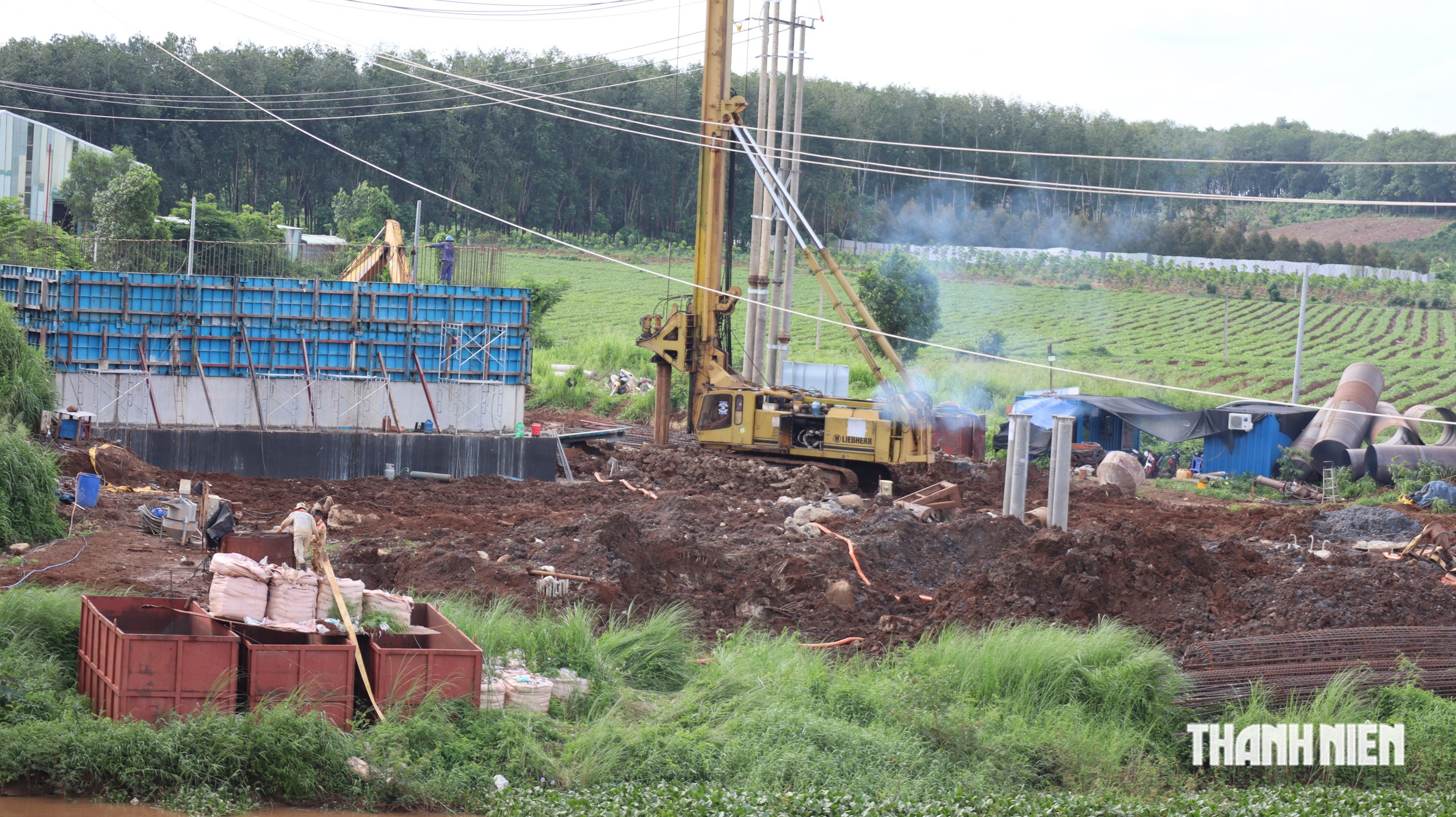

Đồng Nai: Di dời trụ điện, tháo 'điểm nghẽn' dự án nâng cấp, mở rộng quốc lộ 14- Ảnh 3.

Ngay sau khi các trụ điện trung thế được di dời, đơn vị thi công đã triển khai các máy móc cỡ lớn, đẩy nhanh tiến độ thi công cầu Nha Bích

ẢNH: HOÀNG GIÁP

"Chúng tôi đã lên phương án di dời. Chậm nhất đến ngày 15.8 sẽ hoàn thành di dời các trụ nằm trong mặt bằng của 5 cây cầu này", ông Lập khẳng định.

Ông Đoàn Văn Chỉnh, Giám đốc điều hành công trường Công ty CP xây dựng và hạ tầng Đại Phong, đại diện liên danh nhà thầu thi công dự án cầu Nha Bích cho biết: "Ngay sau khi đường điện được di dời, nhà thầu đã tập kết thiết bị máy móc lớn để thi công hoàn tất cọc khoan nhồi, móng, thân, bệ trụ, đặt hàng các dầm… để thi công phần công việc bên trên. Đồng thời hoàn thành các hạ tầng kỹ thuật liên quan để công trình sớm đưa vào khai thác".

Đồng Nai: Di dời trụ điện, tháo 'điểm nghẽn' dự án nâng cấp, mở rộng quốc lộ 14- Ảnh 4.

Ông Huỳnh Công Lập, Trưởng Điện lực Chơn Thành (bìa trái) trao đổi với nhà thầu thi công dự án cầu Nha Bích về tiến độ di dời các trụ điện còn lại trong phạm vi dự án

ẢNH: HOÀNG GIÁP

Đại diện Ban Quản lý dự án đầu tư xây dựng thành phố Đồng Nai (chủ đầu tư), cho biết việc di dời trụ điện trong phạm vi cầu Nha Bích đang được thực hiện, góp phần đảm bảo tiến độ của dự án.

"Tuy nhiên, hiện tại vẫn còn rất nhiều vị trí trụ điện cần di dời, đặc biệt trong phạm vi 5 cây cầu còn lại. Chủ đầu tư cùng các nhà thầu thi công mong muốn ngành điện lực Đồng Nai sớm di dời nhằm đảm bảo tiến độ thi công tổng thể của dự án, không làm ảnh hưởng đến tiến độ giải ngân đầu tư công của thành phố", đại diện chủ đầu tư đề nghị.

Lo nghẽn tiến độ dự án do vướng lưới điện

Trước đó, Báo Thanh Niên đã có bài viết Dự án mở rộng quốc lộ 14 lo nghẽn tiến độ vì... vướng điện lưới.

Theo đó, một số nhà thầu thi công các gói thầu xây dựng thuộc dự án nâng cấp, mở rộng quốc lộ 14 đoạn Đồng Xoài - Chơn Thành cho biết phải thi công cầm chừng để "đợi" các trụ điện được di dời.

Đồng Nai: Di dời trụ điện, tháo 'điểm nghẽn' dự án nâng cấp, mở rộng quốc lộ 14- Ảnh 6.

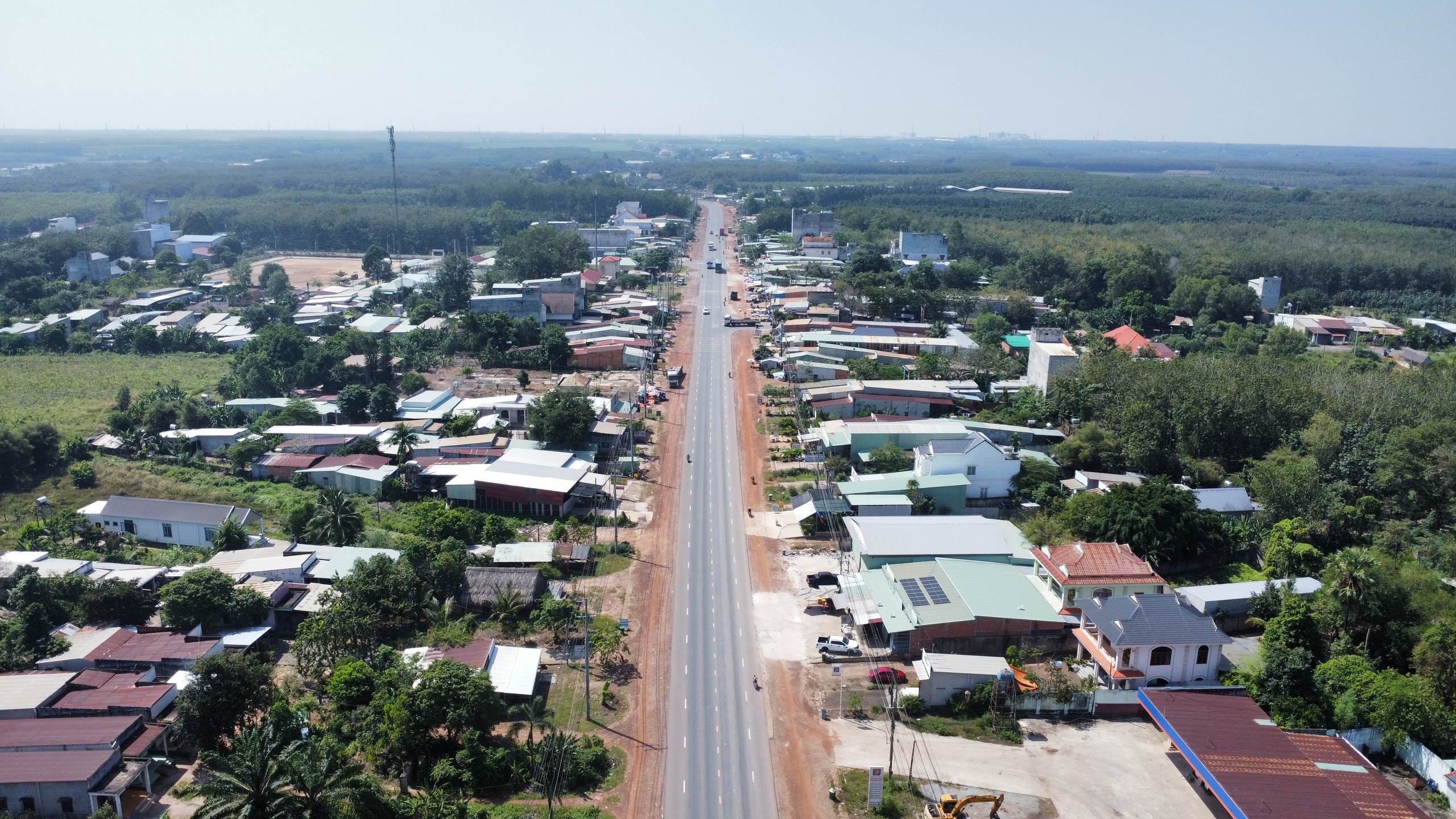

Dự án nâng cấp, mở rộng quốc lộ 14 đoạn Đồng Xoài - Chơn Thành dài hơn 24 km

ẢNH: HOÀNG GIÁP

Ngay sau đó, Sở Công thương thành phố Đồng Nai đã đề nghị Công ty điện lực Đồng Nai phải hoàn thành việc di dời trước ngày 30.7.2026. Tuy nhiên, phía điện lực cho rằng để di dời hạ tầng lưới điện với khối lượng và quy mô lớn cần phải thực hiện đầy đủ các trình tự về thiết kế, thẩm định, phê duyệt, lựa chọn nhà thầu, chuẩn bị vật tư thiết bị, đảm bảo cung cấp điện trong suốt quá trình thi công nên khó có thể hoàn thành trước ngày 30.7.

Dự án nâng cấp, mở rộng quốc lộ 14 đoạn Đồng Xoài - Chơn Thành được UBND tỉnh Bình Phước (cũ) phê duyệt từ ngày 15.8.2022. Dự án có chiều dài hơn 24 km với quy mô nền đường rộng 46 m (bao gồm 6 làn xe cơ giới, 2 làn xe thô sơ).

Ngày 19.1.2026, Chủ tịch UBND tỉnh Đồng Nai (nay là thành phố Đồng Nai) đã chấp thuận chủ trương điều chỉnh dự án giảm bề rộng nền mặt đường tối thiểu 26,5 m.

Việc điều chỉnh này nhằm đẩy nhanh tiến độ thực hiện dự án, có thể hoàn thành trong năm 2026; góp phần tránh lãng phí trong đầu tư, tối ưu hóa nguồn vốn đầu tư và hạn chế ảnh hưởng đến nhà cửa của các hộ dân sinh sống 2 bên tuyến đường.

//Chèn ads giữa bài (runinit = window.runinit || []).push(function () { //Nếu k chạy ads thì return if (typeof _chkPrLink != 'undefined' && _chkPrLink) return; var mutexAds = '<zone id="l2srqb41"></zone>'; var content = $('[data-role="content"]'); if (content.length > 0) { var childNodes = content[0].childNodes; for (i = 0; i < childNodes.length; i++) { var childNode = childNodes[i]; var isPhotoOrVideo = false; if (childNode.nodeName.toLowerCase() == 'div') { // kiem tra xem co la anh khong? var type = $(childNode).attr('class') + ''; if (type.indexOf('VCSortableInPreviewMode') >= 0) { isPhotoOrVideo = true; } } try { if ((i >= childNodes.length / 2 - 1) && (i < childNodes.length / 2) && !isPhotoOrVideo) { if (i <= childNodes.length - 3) { childNode.after(htmlToElement(mutexAds)); arfAsync.push("l2srqb41"); } break; } } catch (e) { } } } }); function htmlToElement(html) { var template = document.createElement('template'); template.innerHTML = html; return template.content.firstChild; }
if (window.pageSettings && pageSettings.allow3rd && (typeof window._isAdsHidden === 'undefined' || !window._isAdsHidden)) { if (!laNuocNgoai) { (function (w, q) { w[q] = w[q] || []; w[q].push(["_mgc.load"]); })(window, "_mgq"); } } (function() { if (!(window.pageSettings && pageSettings.allow3rd && (typeof window._isAdsHidden === 'undefined' || !window._isAdsHidden))) return; if (typeof window.laNuocNgoai === 'undefined' || !window.laNuocNgoai) return; // chỉ chạy khi laNuocNgoai true var containerSelector = 'div.detail-cmain'; var root = document.querySelector(containerSelector); if (!root) return; // Thu thập figure + p (p không nằm trong figure) var figures = Array.from(root.querySelectorAll('figure')); var paragraphs = Array.from(root.querySelectorAll('p')).filter(function(p){ return !p.closest('figure'); }); var elements = figures.concat(paragraphs); // NodeList vốn đã theo DOM order => không cần sort if (!elements.length) return; var target = elements[Math.floor(elements.length / 2)]; // giữa bài if (!target || !target.parentNode) return; var newDiv = document.createElement('div'); newDiv.id = 'taboola-mid-article-widget'; target.parentNode.insertBefore(newDiv, target.nextSibling); window._taboola = window._taboola || []; window._taboola.push({ mode: 'thumbnails-4x1', container: 'taboola-mid-article-widget', placement: 'Mid Article Widget', target_type: 'mix' }); })();

Các tin khác

Miền Bắc mưa lớn kéo dài nhiều ngày

Miền Bắc mưa lớn kéo dài nhiều ngày

Hôm nay (17/7) đến đêm mai, khu vực vùng núi và trung du Bắc Bộ tiếp tục có mưa to đến rất to, có nơi vượt 250mm, khu vực đồng bằng mưa nắng gián đoạn. Dự báo mưa dông còn kéo dài nhiều ngày ở miền Bắc. Miền Trung nắng nóng cục bộ. Tây Nguyên và Nam Bộ chiều và tối có mưa rải rác.
Miền Bắc hứng 2 đợt mưa lớn dồn dập

Miền Bắc hứng 2 đợt mưa lớn dồn dập

Theo dự báo, miền Bắc sẽ đón 2 đợt mưa lớn dồn dập từ 17 - 19.7 và ngày 20 - 23.7; nguy cơ cao xảy ra lũ quét và sạt lở đất ở vùng núi, ngập úng cục bộ ở vùng trũng thấp.
Nơi nào theo dõi sức khỏe người dân sau chương trình?

Nơi nào theo dõi sức khỏe người dân sau chương trình?

TS-BS Nguyễn Văn Vĩnh Châu, Phó giám đốc Sở Y tế TP.HCM, chia sẻ chương trình khám sức khỏe (KSK) toàn dân không chỉ là một đợt khám sàng lọc quy mô lớn, mà là bước chuyển quan trọng để xây dựng mô hình quản lý sức khỏe người dân theo vòng đời với trạm y tế (TYT) giữ vai trò trung tâm tại cộng đồng.
Cục Hải quan ưu tiên thông quan nông sản xuất khẩu trong ngày

Cục Hải quan ưu tiên thông quan nông sản xuất khẩu trong ngày

Triển khai chỉ đạo của Chính phủ, Cục Hải quan yêu cầu toàn ngành ưu tiên thông quan nông sản xuất khẩu trong ngày, tăng cường phối hợp tại cửa khẩu và không để phát sinh chi phí, gây khó cho doanh nghiệp, theo Báo Chính phủ.
