Cắm thành công 4.600 trụ thép nặng 200.000 tấn, biến điều không thể thành có thể, lập cú đúp kỳ tích khiến cả thế giới ngỡ ngàng

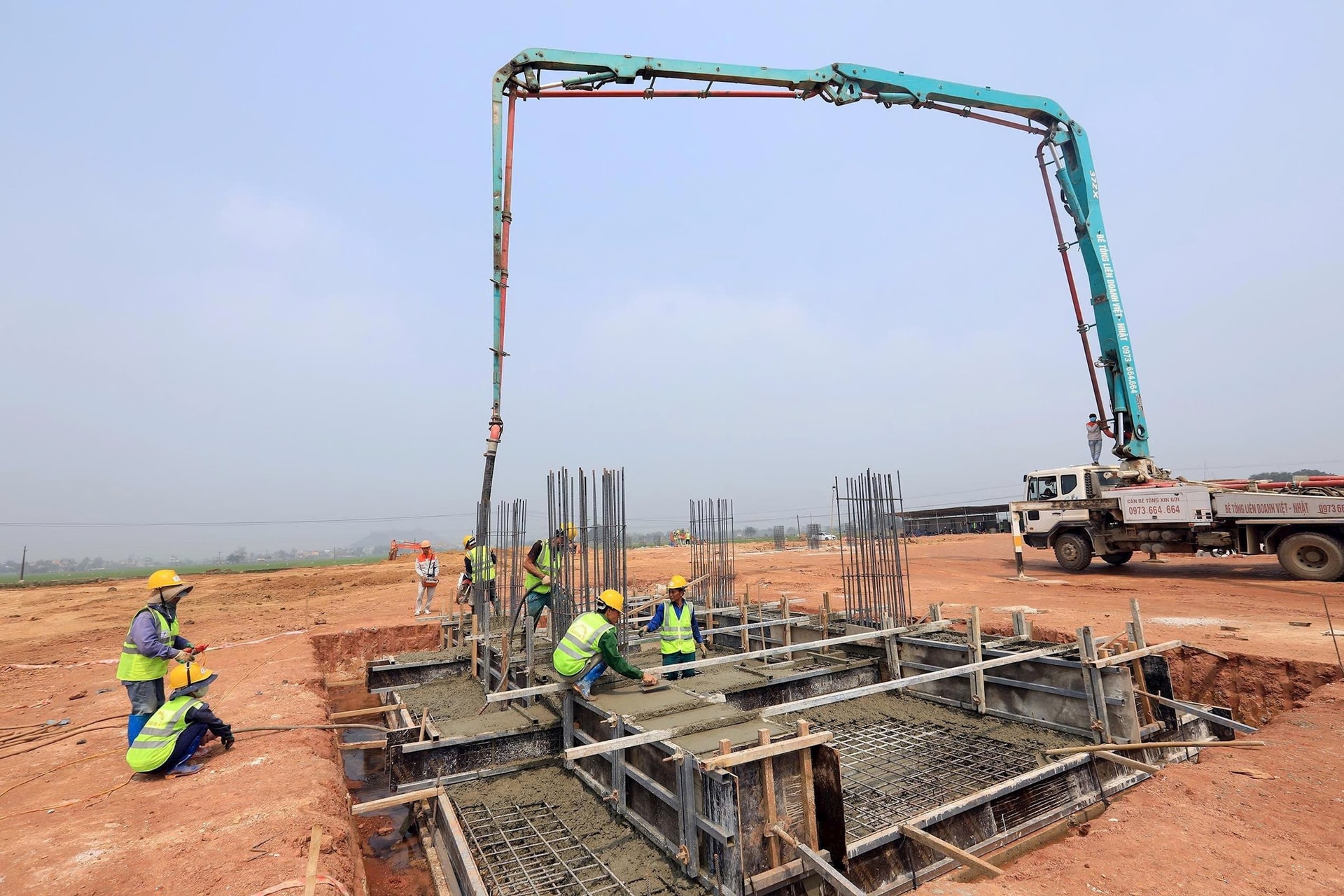

Cắm thành công 4.600 trụ thép nặng 200.000 tấn, biến điều không thể thành có thể, lập cú đúp kỳ tích khiến cả thế giới ngỡ ngàng - Ảnh 1.

Theo Tập đoàn Điện lực Việt Nam (EVN), ngành Điện Việt Nam đã biến những việc tưởng như không thể thành có thể, khi xây dựng thành công đường dây siêu cao áp 500kV mạch 1, rồi đến mạch 2 và mạch 3 chạy dọc đất nước. Hệ thống 500kV Bắc - Nam trở thành “huyết mạch” của hệ thống điện quốc gia, “trục xương sống” vững chắc đảm bảo truyền tải, cung cấp điện cho nền kinh tế.

Mạch 1 với chiều dài 1.487 km, gồm có 3.437 cột đi qua 17 tỉnh thành, 7 lần vượt sông và 17 lần vượt quốc lộ. Mạch 1 chạy từ Hòa Bình đến Phú Lâm, sau 2 năm tập trung tổng lực, theo phương thức vừa khảo sát, vừa thiết kế, vừa nhập vật tư thiết bị, vừa thi công, ngày 27/5/1994, công trình đường dây 500kV Bắc - Nam đã được đóng điện và đưa vào vận hành.

Đây là công trình điện siêu cao áp đầu tiên, hoàn toàn mới về kỹ thuật và công nghệ đối với ngành Điện Việt Nam. Đáng chú ý, việc hoàn thành xây dựng công trình trong 2 năm là một kỳ tích về tốc độ xây dựng, thể hiện sự quyết tâm, nỗ lực và trình độ trí tuệ của những người làm điện Việt Nam, được cả thế giới đánh giá cao.

Mạch 2 với chiều dài 1.596km, thi công trong giai đoạn 2001 – 2005. Giai đoạn này, đường dây 500kV mạch 1 thường xuyên vận hành quá tải để truyền tải công suất từ Trung tâm Nhiệt điện Phú Mỹ ra miền Bắc. Từ thực tế đó, lãnh đạo EVN đã mạnh dạn trình Chính phủ cho phép xây dựng đường dây 500kV mạch 2.

Khi triển khai đường dây 500kV mạch 1 có chuyên gia nước ngoài làm tư vấn thiết kế, giám sát kỹ thuật, trực tiếp nghiệm thu, đồng thời đa số vật tư, thiết bị do nước ngoài chế tạo, sản xuất và cung cấp… nhưng mạch 2 do cán bộ, công nhân Việt Nam đảm nhận toàn bộ từ khâu thiết kế, thi công, chế tạo cột thép và giám sát, nghiệm thu, khẳng định đội ngũ cán bộ, kỹ sư Việt Nam có khả năng tiếp thu và làm chủ khoa học, công nghệ mới đối với những công trình lớn, đòi hỏi kỹ thuật cao. Ngày 23/9/2005, toàn bộ đường dây 500kV mạch 2 đã chính thức đi vào vận hành.

Cuối cùng, dự án đường dây 500 kV mạch 3 Quảng Trạch- Phố Nối đã hoàn thành sau khoảng 6 tháng thi công. Xét về quy mô công trình, đường dây 500 kV Bắc-Nam mạch 1 cần dựng 60.000 tấn cột thép thì dự án này phải dựng tới 139.000 tấn thép, tức là gấp hơn 2 lần so với mạch 1.

Vào tháng 8/2025, dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) chính thức khánh thành. Đây là dự án quy mô lớn, có tổng chiều dài 519 km, 2 mạch, tổng mức đầu tư hơn 22.300 tỷ đồng (gần 1 tỷ USD).

Dự án có khối lượng đào đất đá là hơn 2,5 triệu m3, sử dụng hơn 705.000 m3 bê tông, 1.177 cột với gần 70.000 tấn cốt thép móng; tổng khối lượng lắp dựng cột thép là 139.000 tấn; kéo tổng cộng gần 14.000 km dây dẫn các loại.

Đây là dự án trọng điểm, cấp bách, có ý nghĩa rất quan trọng để tăng cường năng lực truyền tải điện qua hệ thống 500 kV từ Trung-Bắc với công suất từ 2.500 MW hiện nay lên 5.000 MW, nâng cao sự ổn định vận hành hệ thống điện, tăng cường cung cấp điện cho miền Bắc năm 2025 và các năm tiếp theo, giảm bớt nguy cơ đầy và quá tải cho các đường dây và trạm 500kV hiện hữu, góp phần đảm bảo an ninh năng lượng quốc gia.

Theo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT), quá trình thi công dự án gặp nhiều khó khăn, thách thức lớn, song với tư duy, phương pháp, cách tiếp cận mới so với cách làm trước đây nên thời gian triển khai dự án đã được rút ngắn rất đáng kể, đáp ứng yêu cầu tiến độ hoàn thành dự án như Thủ tướng Chính phủ chỉ đạo. Đây là điều chưa từng có tiền lệ với các công trình xây dựng đường dây 500 kV trước đó khi theo đánh giá, các dự án có quy mô, khối lượng tương tự phải triển khai trong thời gian từ 3 đến 4 năm.

Trước đây, dự án đường dây 500 kV mạch 3 Pleiku-Mỹ Phước-Cầu Bông dài 437 km phải thi công trong gần 3 năm, dự án đường dây 500 kV mạch 3 cung đoạn Vũng Áng-Quảng Trạch- Dốc Sỏi- Pleiku 2 dài 740 km cũng cần gần 4 năm thi công.

Theo EVN, kỳ tích đường dây 500kV mạch 3 Quảng Trạch – Phố Nối đã tạo động lực, truyền cảm hứng cho người dân, doanh nghiệp và cả hệ thống chính trị trong triển khai các công trình, dự án trọng điểm của quốc gia, tiếp tục công cuộc phát triển hạ tầng của đất nước, bước vào kỷ nguyên mới của dân tộc.

Chia sẻ với EVN, một đơn vị thi công cho biết tuyến đường dây đi qua nhiều tỉnh miền Bắc và miền Trung với điều kiện thi công rất khác biệt. Trong khi miền Bắc có nhiều vùng chiêm trũng, mưa lớn và sét, miền Trung lại được ví như “túi mưa, chảo lửa”. Nhiều vị trí móng nằm trên núi cao, địa chất phức tạp như Nghi Sơn, Nam Đàn, Diễn Châu, Kỳ Anh, phải đào đắp khối lượng lớn và khoan phá đá trong thời gian dài.

Khó khăn càng gia tăng khi nhà thầu phải đồng loạt triển khai tại 239 vị trí móng cọc, huy động gần 300 máy ép, đóng cọc với tổng chiều dài khoảng 780.000m cọc. Công trình cũng đòi hỏi lượng lớn nhân lực có tay nghề để dựng cột, kéo dây trên địa hình hiểm trở; trong đó có nhiều cột vượt sông, vượt hồ, 7 cột cao 145m và hàng loạt điểm giao chéo với quốc lộ, đường dây 500kV, 220kV, 110kV, yêu cầu tiến độ gấp nhưng vẫn bảo đảm an toàn tuyệt đối.

Để vượt qua thách thức, đơn vị thi công tổ chức thi công 24/7 theo tinh thần “3 ca, 4 kíp”, huy động tối đa nhân lực, máy móc và nguồn lực tài chính. Nhà thầu đồng thời ứng dụng nhiều giải pháp công nghệ như thiết bị bay kéo dây mồi, hệ thống kéo hãm thủy lực đồng bộ, đẩy nhanh thi công các khoảng vượt lớn qua rừng núi, sông hồ và giao thông. Đặc biệt, đội ngũ kỹ sư đã lần đầu tiên tại Việt Nam hoàn thành lắp dựng cột liên kết ống (DO).

Bên cạnh đó, việc áp dụng công nghệ số trong quản lý, giám sát tiến độ theo thời gian thực và hoàn thiện hồ sơ thanh toán ngay sau từng hạng mục đã giúp nhà thầu bổ sung nguồn lực tài chính kịp thời, góp phần đẩy nhanh tiến độ hoàn thành công trình.

if (pageSettings.allow3rd) admicroAD.unit.push(function () { admicroAD.show('admzonek1fs4xky') });

Các tin khác

Những dự án nào của Vingroup, Sun Group và Masterise được loại trừ dư nợ khi tính room tín dụng?

Những dự án nào của Vingroup, Sun Group và Masterise được loại trừ dư nợ khi tính room tín dụng?

Ngân hàng Nhà nước vừa cho phép các ngân hàng thương mại được loại trừ dư nợ phát sinh mới của 18 dự án do Vingroup, Sun Group và Masterise triển khai khi tính toán hạn mức tăng trưởng tín dụng hằng năm. Danh mục dự án trải rộng từ hạ tầng hàng không, đường sắt tốc độ cao đến các công trình phục vụ APEC, với tổng nhu cầu vốn huy động hơn 752.000 tỷ đồng.
Phát hiện bọc tiền gần 100 triệu đồng gồm 100 tờ tiền mệnh giá 50.000 won nằm chơ vơ trên xe đẩy hành lý, Cảng Hàng không quốc tế Nội Bài lập tức xác minh

Phát hiện bọc tiền gần 100 triệu đồng gồm 100 tờ tiền mệnh giá 50.000 won nằm chơ vơ trên xe đẩy hành lý, Cảng Hàng không quốc tế Nội Bài lập tức xác minh

Phát hiện bọc tiền trị giá gần 100 triệu đồng bị bỏ quên tại nhà ga T2, nữ nhân viên Cảng Hàng không quốc tế Nội Bài đã phối hợp với lực lượng an ninh nhanh chóng trao trả cho nữ hành khách Hàn Quốc ngay trong đêm.
Tín dụng xanh tăng 20% mỗi năm, vì sao doanh nghiệp vẫn "khát" vốn chuyển đổi?

Tín dụng xanh tăng 20% mỗi năm, vì sao doanh nghiệp vẫn "khát" vốn chuyển đổi?

Dư nợ tín dụng xanh đã vượt 828.000 tỷ đồng, tăng gấp 4,6 lần so với năm 2017 và duy trì tốc độ tăng trưởng bình quân trên 20% mỗi năm. Tuy nhiên, nhiều doanh nghiệp, đặc biệt là doanh nghiệp nhỏ và vừa, vẫn gặp khó trong việc tiếp cận dòng vốn này do những vướng mắc về tiêu chuẩn xanh, dữ liệu, năng lực quản trị và khung pháp lý.
Bộ Công an và Ngân hàng Nhà nước phối hợp phòng, chống lừa đảo trực tuyến

Bộ Công an và Ngân hàng Nhà nước phối hợp phòng, chống lừa đảo trực tuyến

Ngày 23/6, Bộ Công an và Ngân hàng Nhà nước Việt Nam (NHNN) tổ chức Hội nghị ký kết và triển khai thực hiện quy chế phối hợp giữa Bộ Công an và Ngân hàng Nhà nước Việt Nam trong công tác phòng, chống lừa đảo trực tuyến. Đồng chí Đại tướng Lương Tam Quang, Ủy viên Bộ Chính trị, Bộ trưởng Bộ Công an; đồng chí Phạm Đức Ấn, Ủy viên Ban Chấp hành Trung ương Đảng, Thống đốc NHNN đồng chủ trì Hội nghị.
