"Điểm mặt" loạt vi phạm tại dự án nhiệt điện Na Dương 2 và An Khánh

Thanh tra Chính phủ vừa ban hành kết luận thanh tra về các dự án có khó khăn, vướng mắc thuộc lĩnh vực quản lý của Bộ Công thương.

Hai trong số này là dự án nhà máy nhiệt điện An Khánh - Bắc Giang và dự án nhà máy nhiệt điện Na Dương 2.

'Điểm mặt' loạt vi phạm tại dự án nhiệt điện Na Dương 2 và An Khánh - Ảnh 1.

Thanh tra Chính phủ công bố quyết định thanh tra tại các dự án thuộc lĩnh vực quản lý của Bộ Công thương, hồi tháng 7

ẢNH: TTCP

Triển khai thực hiện dự án quá chậm

Dự án nhiệt điện An Khánh là dự án nhóm A, do Công ty cổ phần nhiệt điện An Khánh - Bắc Giang (Công ty An Khánh) làm chủ đầu tư, tổng mức đầu tư hơn 23.601 tỉ đồng. Hình thức đầu tư IPP (không sử dụng vốn ngân sách, chủ yếu sử dụng vốn tư nhân).

Thanh tra Chính phủ xác định UBND tỉnh Bắc Giang (nay là Bắc Ninh), Bộ Công thương đã tham mưu trình Thủ tướng giao Công ty An Khánh làm chủ đầu tư khi doanh nghiệp này mới đi vào hoạt động, chưa có kinh nghiệm, chưa có đủ cơ sở về năng lực tài chính, dẫn đến khó khăn về sắp xếp, bố trí nguồn vốn.

Bộ Công thương còn tham mưu, trình Thủ tướng phê duyệt nâng quy mô công suất dự án từ 100 MW lên 650 MW, không tiếp thu ý kiến của cơ quan có liên quan khi cho rằng việc này chưa cần thiết và chưa đủ căn cứ xác định năng lực tài chính của chủ đầu tư.

Chủ đầu tư do không có đủ nguồn vốn tự có, không đáp ứng điều kiện, tỷ lệ để được vay vốn có bảo lãnh Chính phủ nên phải điều chỉnh, thay đổi nguồn vốn vay.

Hệ quả, việc triển khai thực hiện dự án quá chậm so với tiến độ hoàn thành (ban đầu là năm 2023, sau đó gia hạn đến 2025).

Cơ quan thanh tra còn nhận thấy vị trí quy hoạch bãi tro xỉ (diện tích 47,94 ha) của dự án vi phạm hành lang bảo vệ đê điều.

UBND tỉnh Bắc Giang ban hành quyết định giao đất, cho phép chuyển đổi mục đích sử dụng cho Công ty An Khánh có 65.451,8m² thuộc khu vực ngoài bãi sông, công ty triển khai thi công lấn chiếm ra ngoài phần diện tích được giao…

'Điểm mặt' loạt vi phạm tại dự án nhiệt điện Na Dương 2 và An Khánh - Ảnh 2.

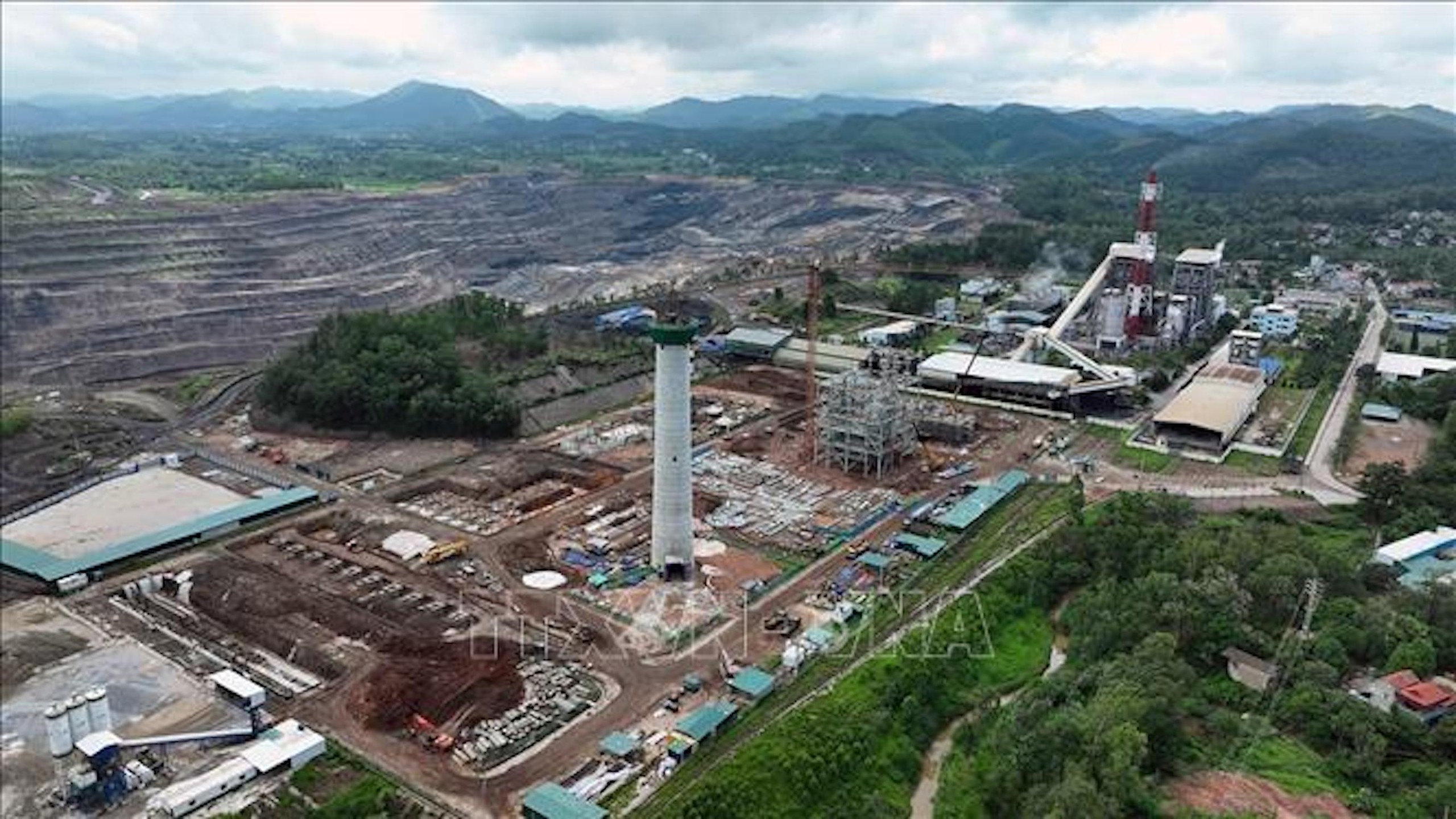

Dự án nhà máy nhiệt điện Na Dương 2

ẢNH: TTXVN

Phê duyệt quy mô công suất không đúng Quy hoạch điện VII

Đối với dự án nhiệt điện Na Dương 2, đây là dự án nhóm A, địa điểm xây dựng tại Lạng Sơn. do Tổng công ty Điện lực - TKV (nay là Tổng công ty Điện lực TKV - CTCP) làm chủ đầu tư. Tổng mức đầu tư hơn 4.088 tỉ đồng.

Dự án được chia làm 45 gói thầu, trong đó 14 gói thầu đã thực hiện, 12 gói đang thực hiện và 19 gói thầu chưa thực hiện.

Thanh tra Chính phủ kết luận, các cơ quan thuộc tỉnh Lạng Sơn bàn giao đất cho chủ đầu tư khi UBND tỉnh này chưa có quyết định giao đất, cho thuê đất là vi phạm.

Cạnh đó, chủ đầu tư phê duyệt dự án khi chưa thực hiện việc lập và phê duyệt nhiệm vụ thiết kế xây dựng; phê duyệt dự án với quy mô công suất 110 MW không đúng theo Quy hoạch điện VII và Quyết định số 6083 của Bộ Công thương (100 MW).

Chủ đầu tư còn phê duyệt tổng mức đầu tư của dự án, trong đó giá thiết bị chính của nhà máy và hạng mục chi phí vật liệu lắp đặt chuyên dùng không có căn cứ, không đúng các quy định về lập tổng mức đầu tư đối với thiết bị nhập khẩu.

Chưa kể, do Thông tư số 56/2014 của Bộ Công thương chưa có khung giá phát điện cho dự án công suất dưới 200 MW, thời gian đàm phán lại kéo dài, khiến việc ký hợp đồng mua bán điện chậm, khó khăn trong việc xác định lợi nhuận định mức và hiệu quả kinh tế của dự án.

Xử lý triệt để vi phạm, có dấu hiệu hình sự thì chuyển hồ sơ

Từ kết quả thanh tra đã nêu, Thanh tra Chính phủ kiến nghị Bộ Công thương tăng cường kiểm tra, giám sát, xử lý kịp thời các tồn tại, khuyết điểm, vi phạm trong công tác thẩm định, phê duyệt, triển khai, thực hiện đối với 2 dự án nêu trên.

Bộ Tài chính chỉ đạo TKV tổ chức kiểm điểm, xử lý trách nhiệm các đơn vị, cá nhân có liên quan đến vi phạm tại dự án nhiệt điện Na Dương 2; phối hợp đầu tư, cải tạo, nâng cấp đường dây truyền tải, đảm bảo tính đồng bộ khi dự án hoàn thành, đi vào hoạt động.

UBND tỉnh, chủ tịch UBND tỉnh Lạng Sơn chỉ đạo xem xét, xử lý theo quy định của pháp luật đối với hành vi vi phạm "không lập nhiệm vụ thiết kế xây dựng công trình nhà máy nhiệt điện Na Dương 2" của Tổng công ty Điện lực TKV - CTСР.

UBND tỉnh, chủ tịch UBND tỉnh Bắc Ninh chỉ đạo thực hiện kiểm điểm, xử lý trách nhiệm theo quy định đối với các đơn vị, cá nhân; xử lý theo quy định đối với những vi phạm tại dự án nhà máy nhiệt điện An Khánh

"Quá trình thực hiện, nếu phát hiện có dấu hiệu vi phạm pháp luật hình sự thì chuyển cơ quan chức năng để xem xét, xử lý theo quy định", Thanh tra Chính phủ lưu ý.

Các tin khác

Người dân Hà Nội đón tin vui vào đúng cuối tuần này

Đây là dịp để người dân Thủ đô có cơ hội mua sắm trong một không gian với 120 gian hàng tiêu chuẩn, gồm đặc sản vùng miền, sản phẩm OCOP, hàng làng nghề truyền thống, thực phẩm – đồ uống, dệt may, da giày và phụ kiện thời trang.

Cơn địa chấn bạc toàn cầu: Giá tăng dựng đứng, áp đảo vàng

Giá bạc tăng hơn 10% trong một phiên, liên tiếp lập đỉnh cao kỷ lục và chưa có tín hiệu dừng lại, trong nước lên 82 triệu đồng/kg. Đây là một diễn biến chưa từng có, bạc đang áp đảo vàng cho dù giá vàng đã tăng mạnh nhất kể từ năm 1979 tới nay.

Chất Uy - Công ty thiết kế & xây nhà trọn gói được hàng nghìn gia đình Việt tin chọn

Nhu cầu thiết kế và xây dựng nhà trọn gói tại Việt Nam tăng mạnh trong 5-10 năm, khi các gia chủ tìm kiếm đơn vị uy tín, minh bạch. Chất Uy nổi bật với hơn 10 năm kinh nghiệm và hàng nghìn công trình trên các tỉnh thành. Triết lý “Làm đúng cam kết” giúp Chất Uy trở thành lựa chọn của nhiều gia đình Việt.
